PCH Alto Alegre inicia enchimento do reservatório no Rio do Peixe
- Jardel Martinazzo
- 04/03/2026 13:10

Foto: Capinzal FM

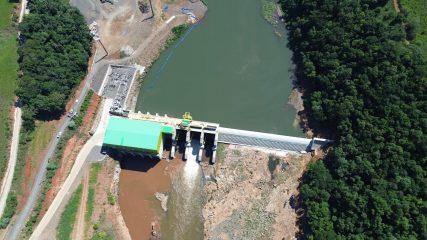

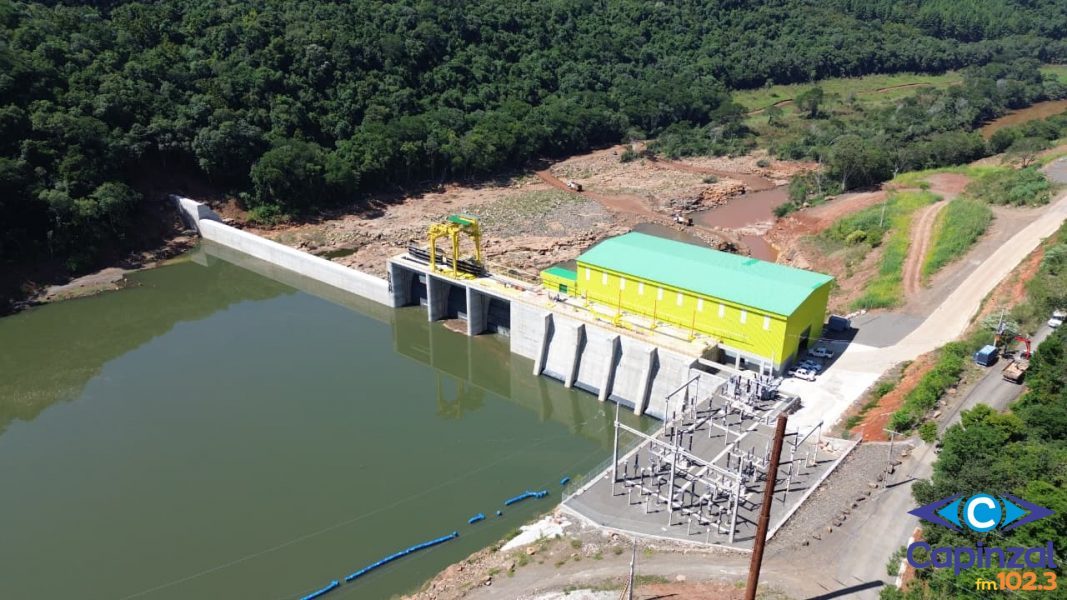

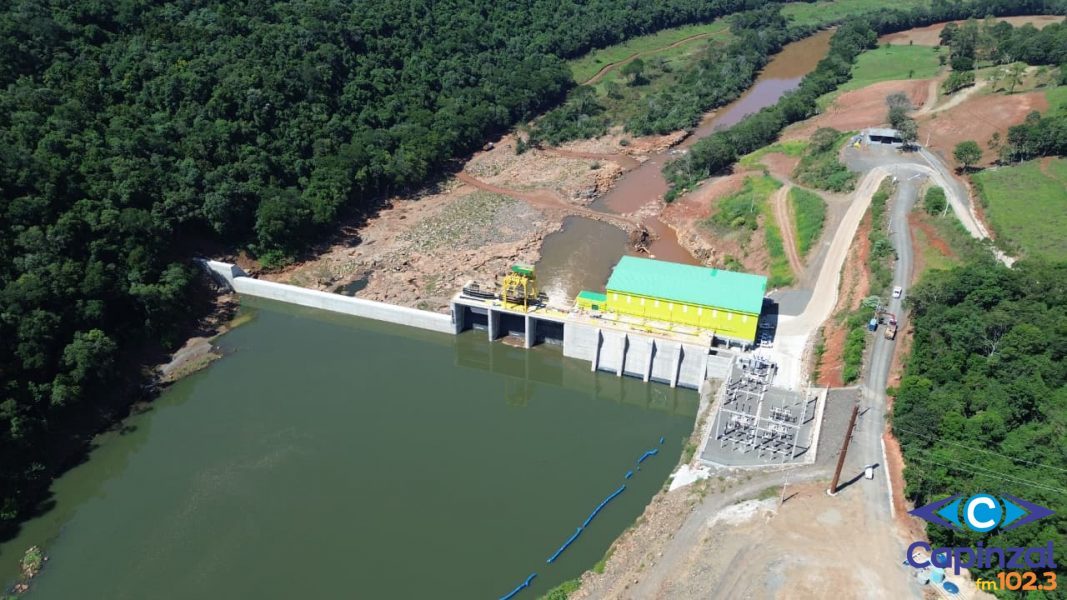

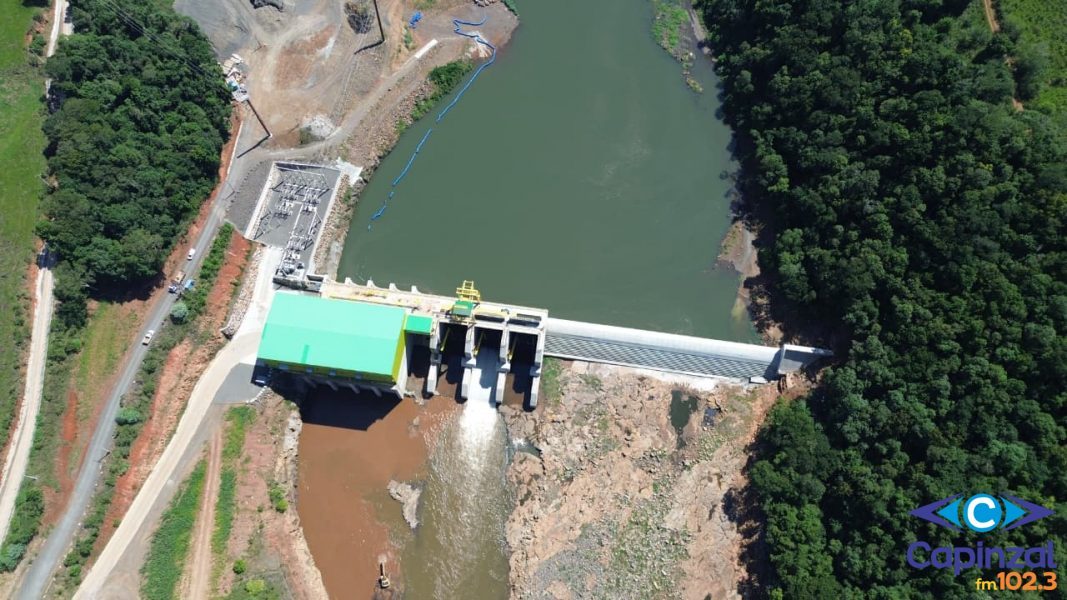

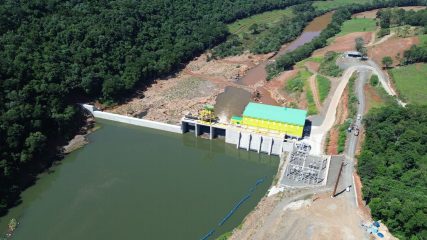

A MAUE S.A. informou que o enchimento do reservatório da PCH Alto Alegre teve início nesta semana e deve ser concluído até o final de semana. O empreendimento está localizado no Rio do Peixe, entre os municípios de Ouro e Capinzal, e teve as obras iniciadas em junho de 2023.

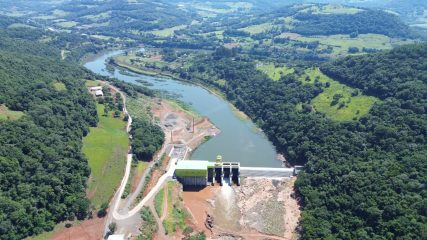

Com o início dessa etapa, a empresa orienta a população para cuidados importantes durante o período de elevação do nível da água. A recomendação é evitar permanecer próximo às margens e não entrar na água para banho, pesca ou travessia enquanto o reservatório estiver em processo de enchimento. Também não é indicado o uso de barcos ou canoas nesse intervalo.
Em entrevista à reportagem da Capinzal FM, Anadir de Bem, que integra a equipe da MAUE, explicou que a usina está na reta final.

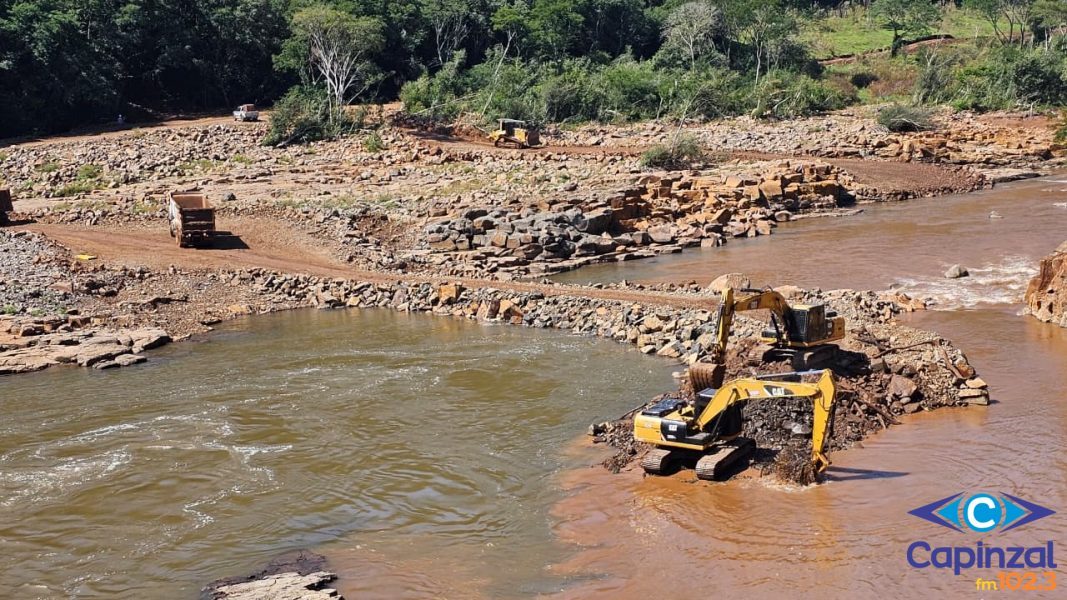

“Agora nós estamos na reta final, estamos começando a preencher o lago. Tem um pouco de material na jusante, na parte debaixo da barragem, que atrapalha para a geração, e estamos retirando esse material enquanto enchemos o lago”, detalhou.

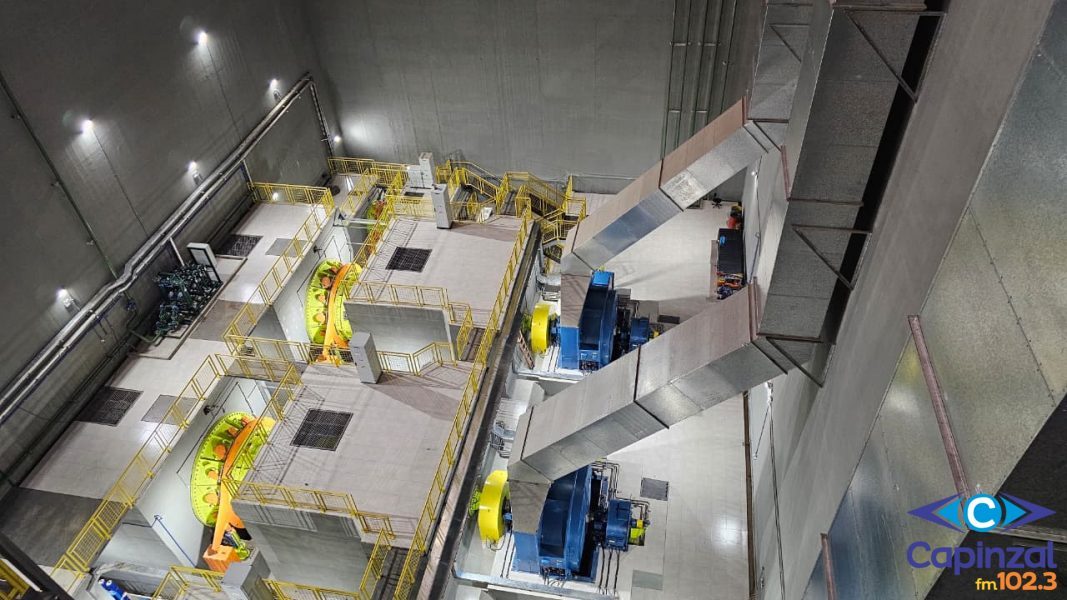

Segundo ele, os trabalhos agora se concentram principalmente na parte técnica das turbinas. “A partir da semana que vem entra os testes de geração. As máquinas já estão a seco, já estão comissionadas, então é só com água agora. Começa o comissionamento com água e praticamente vai ser uma por semana”, explicou.
Anadir reforçou a importância da atenção redobrada da comunidade neste momento. “Uma orientação muito importante é que as pessoas tomem muito cuidado com o lago, já que ele está sendo enchido gradativamente. Começamos o fechamento hoje, lentamente, mantendo uma vazão de 12 a 15 metros cúbicos por segundo na jusante para não interferir nos peixes”, afirmou.

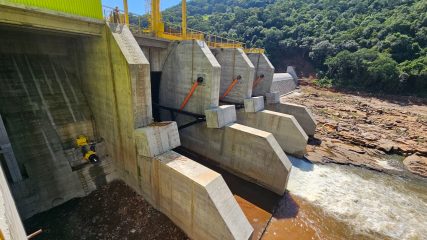

Ele também alertou para o risco nas proximidades das comportas. “Nos primeiros dias ainda não temos a proteção na frente das comportas de segmento. Ninguém deve se aproximar, porque pode passar por baixo de uma comporta. A partir de amanhã vamos colocar o logibum na frente, para dar mais proteção e evitar que alguém chegue muito perto, pois é perigoso”, destacou.

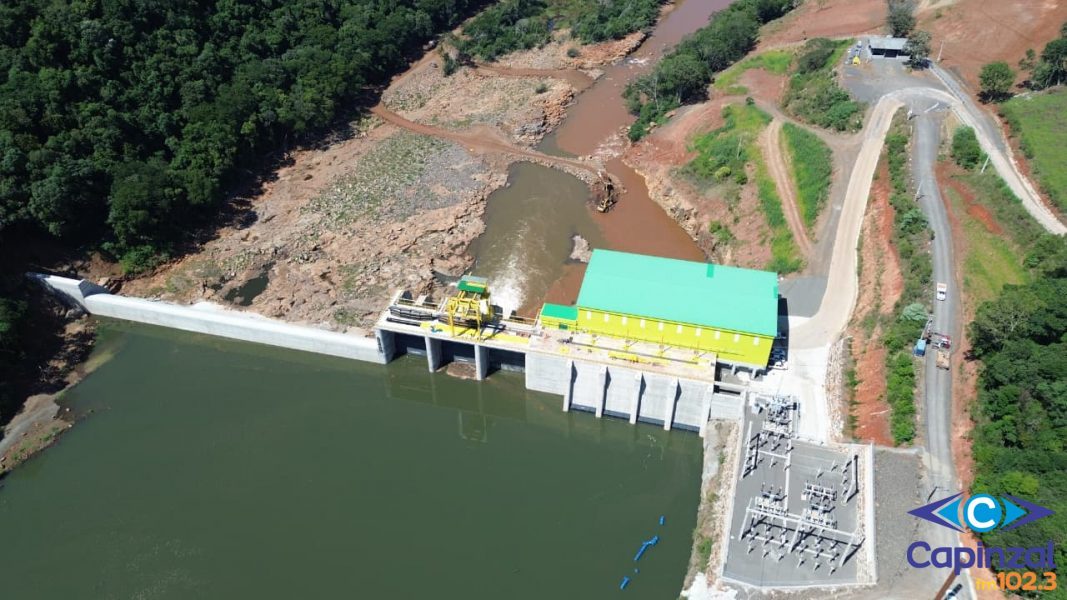

De acordo com o representante da MAUE, a parte estrutural da usina está praticamente concluída. “A parte bruta está 100% pronta. Só resta a remoção desse material na jusante e pequenos detalhes que não interferem no enchimento ou na geração”, afirmou.

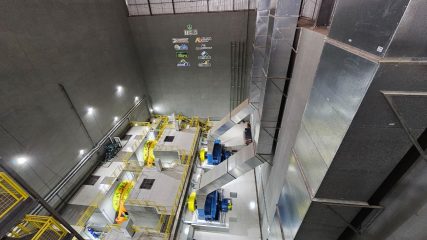

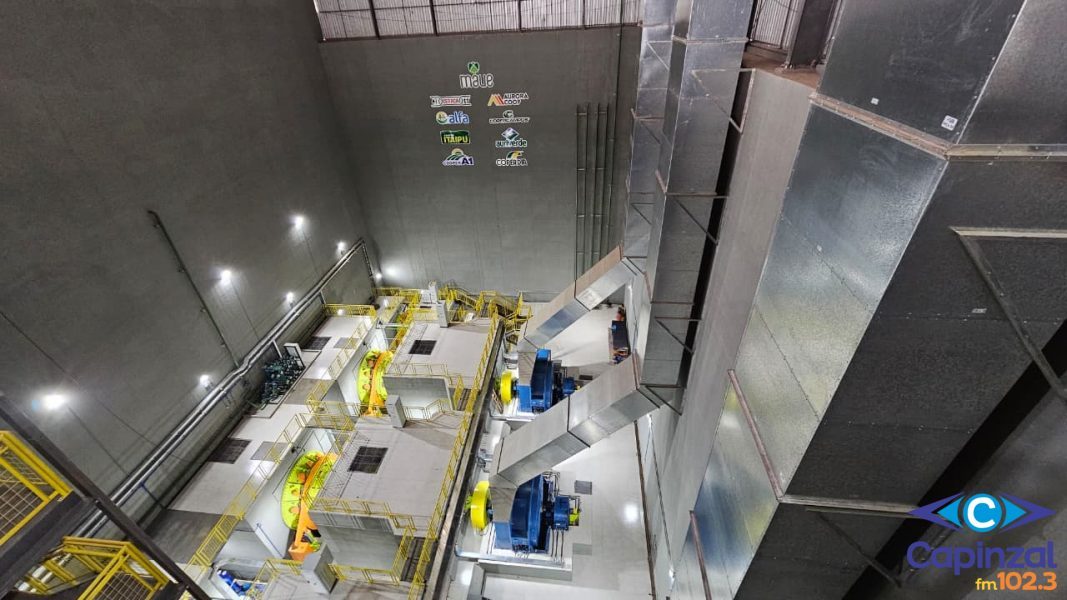

Sobre os testes, ele explicou que cada unidade geradora deverá passar por cerca de uma semana de avaliação. “Cada máquina vai ficar em testes uma semana. Depois deixa gerando e testa a próxima, conforme vai tendo água. É uma por semana”, pontuou.
A PCH Alto Alegre possui capacidade instalada de 17,39 megawatts (MW), com quatro unidades geradoras — três de 5,11 MW e uma de 2,06 MW — além de garantia física de 8,94 MW médios. O investimento no empreendimento é de aproximadamente R$ 180 milhões.
Presente desde o início da construção, Anadir também falou sobre o sentimento de acompanhar a conclusão de mais uma obra. “Já é a quarta, quinta obra que acompanho do começo ao fim. É bem satisfatório. Do primeiro dia de serviço até agora foram três anos, três meses e 15 dias de obra”, concluiu.
